「納品は先週済みですが、まだ確認中です」。この一文が来ただけで、請求のタイミングが丸1ヶ月後ろにずれる——受託の現場でよく起きることです。作業は終わっているのに、入金だけが遠のいていきます。
検収でもめないために決めておくのは、開始条件・合格基準・検収期間・差し戻しの回数・無返答時の扱い・瑕疵対応の範囲の6つです。しかもこれを決めるのは納品の直前ではなく、着手する前です。検収は最後の工程に見えて、実際には最初に決めておく作業です。
この順番を逆にすると、「思っていたのと違う」という主観の指摘に反論する材料がなくなります。材料がなければ、直すか、タダで直すかの2択になります。
この記事の要点
- 検収で決めるのは「開始条件・合格基準・検収期間・差し戻しの回数・無返答時の扱い・瑕疵対応の範囲と期間」の6つで、決めるのは納品直前ではなく着手前です。見積書か発注書の備考に数行で足ります
- 提出は確認用URLやテストアカウントまで一斉に出し、要件のチェックリストと「○月○日までに」の回答期限を添えます。合格はメール1行でも文字でもらい、それを請求の起点にします
- 合格後の不具合は、合意した要件を満たしていなければ無償で直し、要件に無かったものは別見積もりにします。長期の対応は保守・運用契約に切り替えます

検収とは
検収とは、納品された成果物が事前に合意した要件を満たしているかを発注者が確認し、業務の完了を認める手続きのことです。受託側から見れば、検収の合格が請求のスタート地点になります。
ここで大事なのは、検収は「良いものかどうか」を判定する場ではない、ということです。合意したものができているかを確かめる場です。この区別が双方でついていないと、検収は長引きやすくなります。好みの話を始めると、終わりの定義がどこにもないからです。
なぜ検収でもめるのか
もめるケースのほとんどは、成果物の品質ではなく手続きの曖昧さから始まります。よくあるのは次の3つです。
- 検収がいつ始まったのか分からない。データを送った日が開始日なのか、先方が開いた日が開始日なのか。ここが決まっていないと、「まだ受け取っていない」で日付が後ろに動きます。
- 合格の基準が文字になっていない。要件が文字で残っていないと、検収は感想の交換になります。感想には終わりがありません。
- 何往復するか決まっていない。修正の回数に上限がないと、本来なら追加見積もりになる作業が、検収の名前で無償に吸収されます。
3番目はとくに粗利を削ります。検収の差し戻しと仕様変更は別物なので、線引きを先にしておいてください。境界の引き方は受託の仕様変更・追加対応の管理で扱っています。

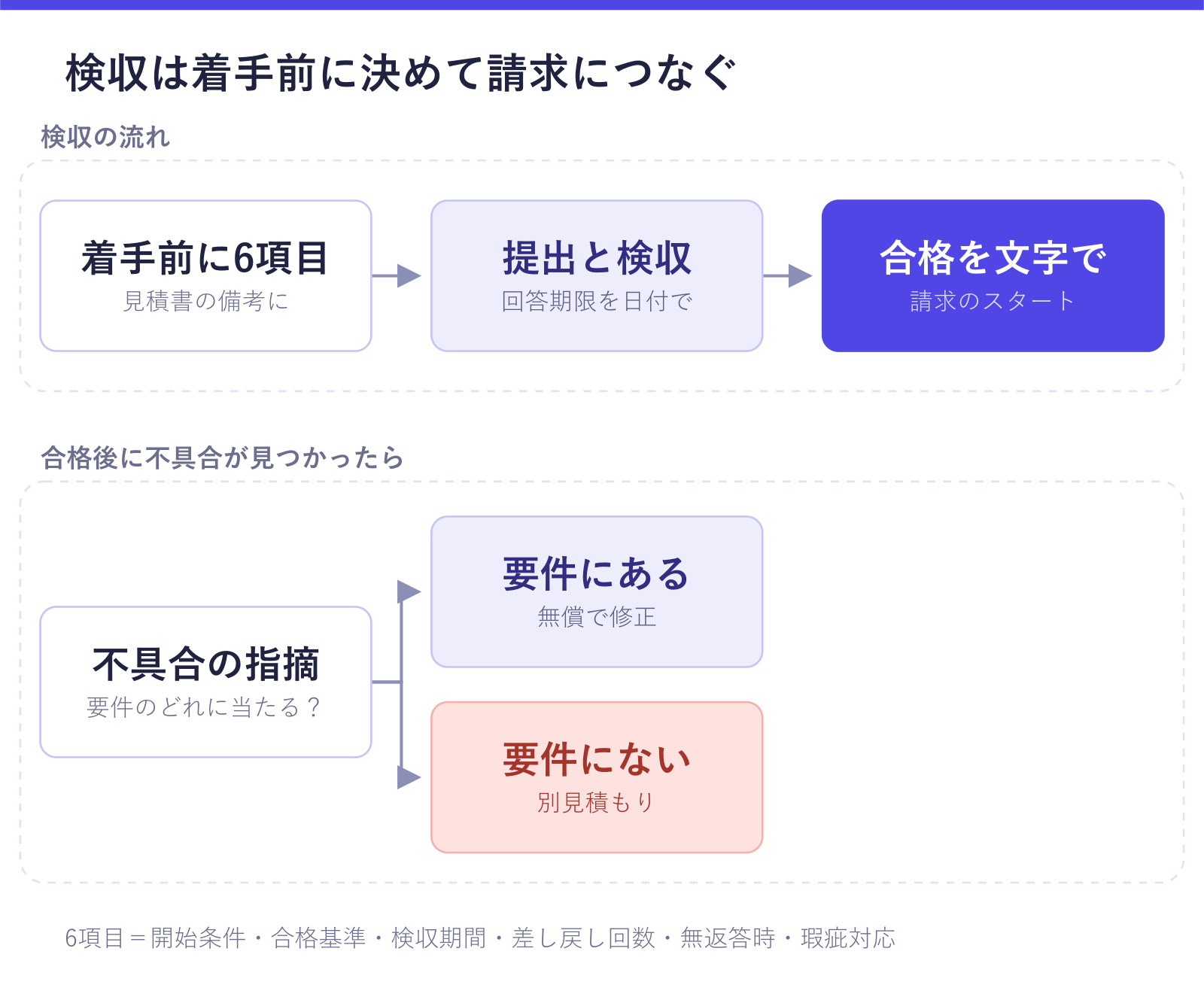

検収で決めておく6項目
着手前に双方でそろえておく項目を、曖昧なままだと何が起きるかとセットで整理します。
| 項目 | 決めること | 曖昧なままだと起きること |
|---|---|---|
| 検収の開始条件 | 何をどこに提出したら検収が始まるか | 「まだ受け取っていない」で開始日が動く |
| 合格基準 | 事前に合意した要件を満たしていること | 好みの指摘が終わらない |
| 検収期間 | 提出から何営業日以内に回答するか | 返事待ちのまま請求できない |
| 差し戻しの回数 | 何往復までを検収に含むか | 修正が無償の追加作業になる |
| 無返答時の扱い | 期間内に連絡がなければどうするか | 検収が終わらず入金も遅れる |
| 瑕疵対応の範囲と期間 | 合格後に直す範囲と、いつまでか | 納品後の無償対応が続く |
この6つは、見積もりまたは発注書の備考に数行書いておけば十分です。契約書を作り直す必要はありません。見積もりへの盛り込み方は受託の見積もりの作り方で解説しています。見積書・発注書・納品書・請求書の役割の違いは見積書・発注書・納品書・請求書の違いで整理しています。
なお、受注直後にこの話をしておくと、検収の話だけをあとから切り出す必要がなくなります。着手前にそろえる項目全体は受注後のキックオフの進め方で押さえています。
検収の進め方——提出から合格までの5ステップ
実際の進め方は、次の順番で固定すると毎回同じ品質になります。
- 提出物を一斉に出す。成果物本体だけでなく、確認に必要なもの(確認用URL・テストアカウント・操作手順)を同じメールで渡します。後出しすると、その分だけ開始日が後ろに動きます。
- 何を見てほしいかを添える。要件をチェックリストの形で渡すと、相手は上から順に確認するだけで済みます。確認の手間を減らすことが、そのまま回答の早さになります。
- 回答期限を明記する。「お手空きのときに」ではなく、「○月○日までにご連絡ください」と日付で書きます。事前に決めた検収期間があれば、ここは転記するだけです。
- 指摘を一度に受け取る。小出しに来る指摘に都度対応すると、往復が数えられなくなります。「指摘は一括でお願いします」と先に伝えておきます。
- 合格を文字でもらう。検収書がなくても、メールの「検収完了で問題ありません」の1行で構いません。この1行が、請求と入金予定の根拠になります。
この5ステップは、工程表の上では「検収」というひとつのタスクになります。提出日と回答期限を日付で置いておくと、待ち時間が工程の中に収まります。

瑕疵対応の範囲をどこで切るか
検収に合格したあとで不具合が見つかることはあります。ここを「見つかったら直します」とだけ伝えていると、期限なしの無償対応を約束したことになります。
切り分けの考え方は単純で、合意した要件を満たしていないものは無償で直す、要件に無かったものは別見積もりです。この線を引くには、結局のところ要件が文字になっている必要があります。検収基準を先に決めるのは、このためでもあります。
この考え方は民法の整理とも合っています。2020年4月1日に施行された改正民法では、請負人の担保責任は「瑕疵」がある場合ではなく、目的物が「契約の内容に適合しない」場合に負うものと整理され、注文者は修補などの履行の追完・損害賠償・契約の解除・代金減額を請求できるとされました。注文者が権利を保つための期間も、「引渡しから1年以内の権利行使」から「契約に適合しないことを知ってから1年以内の通知」に改められています(出典:法務省「請負に関する見直し」「民法の一部を改正する法律(債権法改正)について」、2026年10月1日確認)。この記事でいう「瑕疵対応」は、契約の内容に合わない点を合格後にどう直すかの取り決めのことです。何が「契約の内容」なのかは要件の文字で決まるため、ここでも要件を残してあることが前提になります。
期間は、納品物の性質に合わせて決めます。ウェブサイトのように公開後すぐに不具合が出るものと、長く使い続けてから分かるものでは、適切な長さが違います。長期の面倒を見るのであれば、瑕疵対応ではなく保守・運用契約にしたほうが、双方にとって見通しが良くなります。
検収から入金までを止めない仕組み
検収が終わったことに気づかず、請求が月をまたいでしまう。これは、検収の情報がメールの中にしかないと起きやすくなります。合格の連絡を受け取った瞬間に、それが請求予定と入金予定につながる場所に入っている必要があります。請求自体の回し方は請求・入金管理のやり方、入金日の決め方は支払いサイトとはにまとめています。
ここからは自社製品の紹介です。Pipelia(パイプリア)では、検収を工程のタスクとして置けば、提出日と回答期限がガントチャートに乗り、案件の入金予定ともつながります。資金繰り画面で入金予定と支払予定を突き合わせているので、「この検収が1週間遅れると、来月の外注費の支払いにどう響くか」が先に分かります。

よくある質問
検収書は必ず作らないといけませんか?
小規模な取引では、メールで「検収完了で問題ありません」ともらえていれば実務上は回ります。大事なのは書式ではなく、合格した日付が文字で残っていることです。取引先の規定で検収書が必要な場合は、その書式に合わせてください。
検収の返事がこないときはどうすればいいですか?
まずは提出日と回答期限を引用して、事実を短く確認します。このとき、事前に「期間内にご連絡がない場合は合格として扱います」と合意してあれば、交渉ではなく手続きの確認になります。決めていなかった場合は、次回の見積もりからこの一文を入れてください。
検収中の修正と仕様変更はどう見分けますか?
事前に合意した要件に書いてあることができていなければ検収の修正、要件に無かったことを新しく頼まれたなら仕様変更です。区別がつかないときは、「これは要件のどの項目にあたりますか」と聞くだけで、どちらかははっきりします。
